1、丰龙物流共享产业园(含标准厂房)

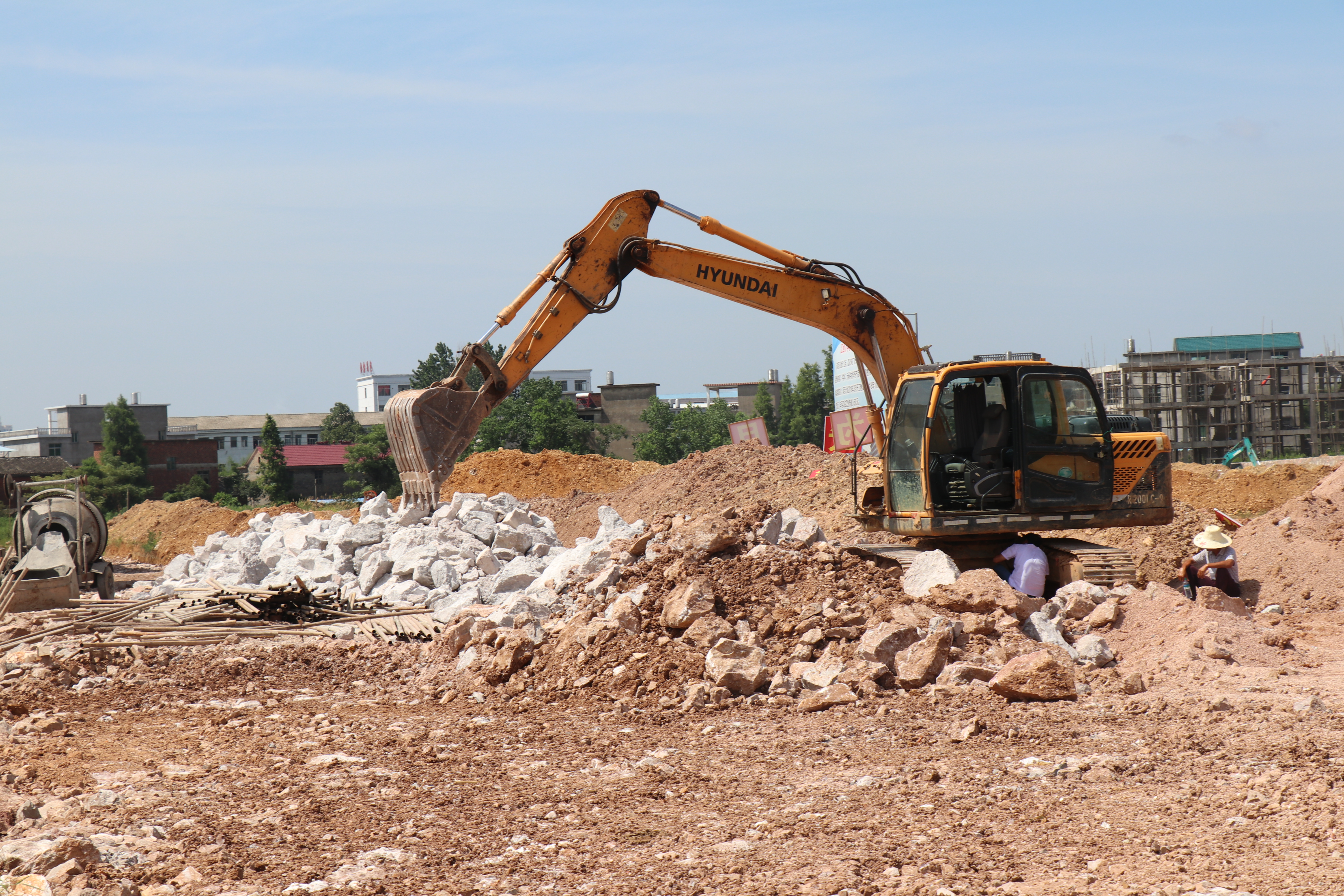

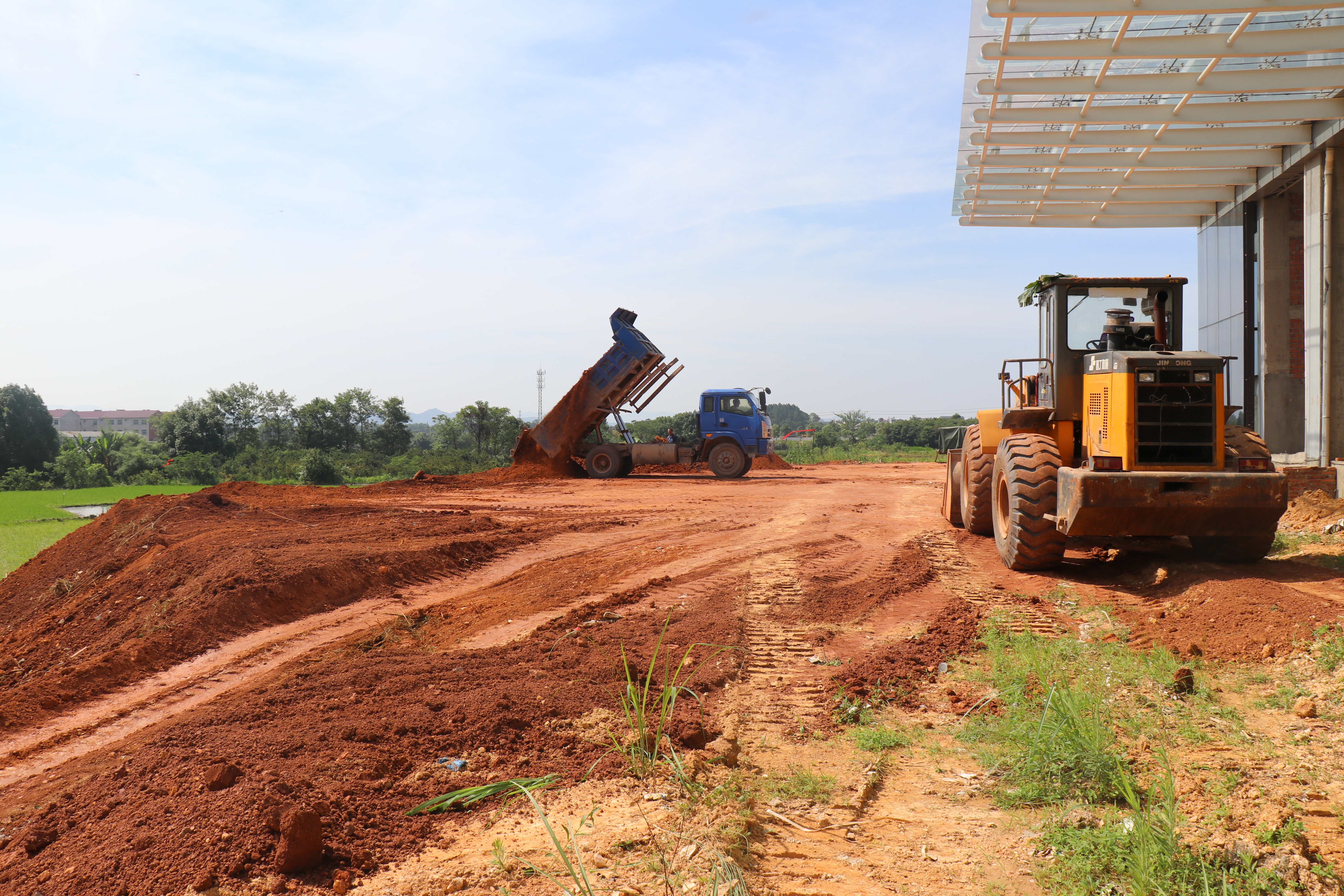

项目进展情况:已出具红线图,已完成规划设计方案,正在实施土方平整
存在的困难和问题:
1.规划用地尚未挂牌;
2.150亩用地中包含20亩商业用地,土地价款未协商好
2、联创电子二期电子一体化产品生产项目
项目进展情况:外围已完成,正在室内装修;二期开工需要到11-12月份
存在的困难和问题:
1、供电:3号厂房开工在即,电负荷不够
2、供水:经常停水;水压不够,宿舍二楼水量小,三楼基本无水,严重影响员工正常生活和生产
3、招工:新线开工在即,人员缺口大,需招工200人左右
4、垃圾处置:工业垃圾无人定期按时清运,急待处置
5、交通安全隐患:公司门口道路上无安全标志、减速带;门口道路中间为双黄实线,未设置虚线,不方便车辆进出
6、交通不便:没有共享单车点和直达企业的公共交通,员工出行难,不利于留住人员
3、群兴电子二期
项目进展情况:电路(专线)已安装;16台设备中四台已试生产,四台已安装,八台已进场未安装
存在的困难和问题:二期建成后,用水量缺口为3500吨/天,银龙水务公司已铺设管网,但供水尚未接入
4、工业现代化高标准厂房建设项目
项目进展情况:项目分三大块

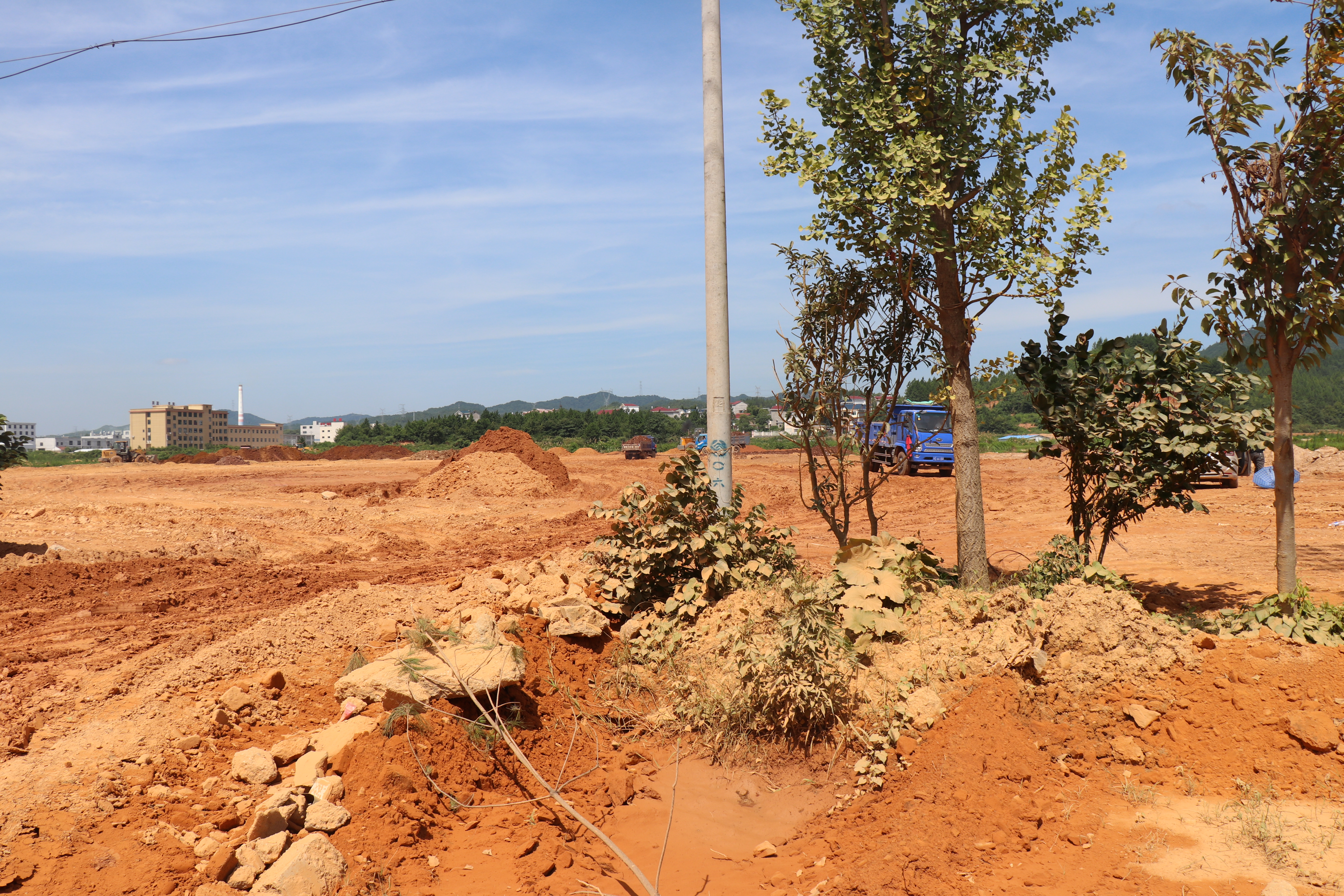

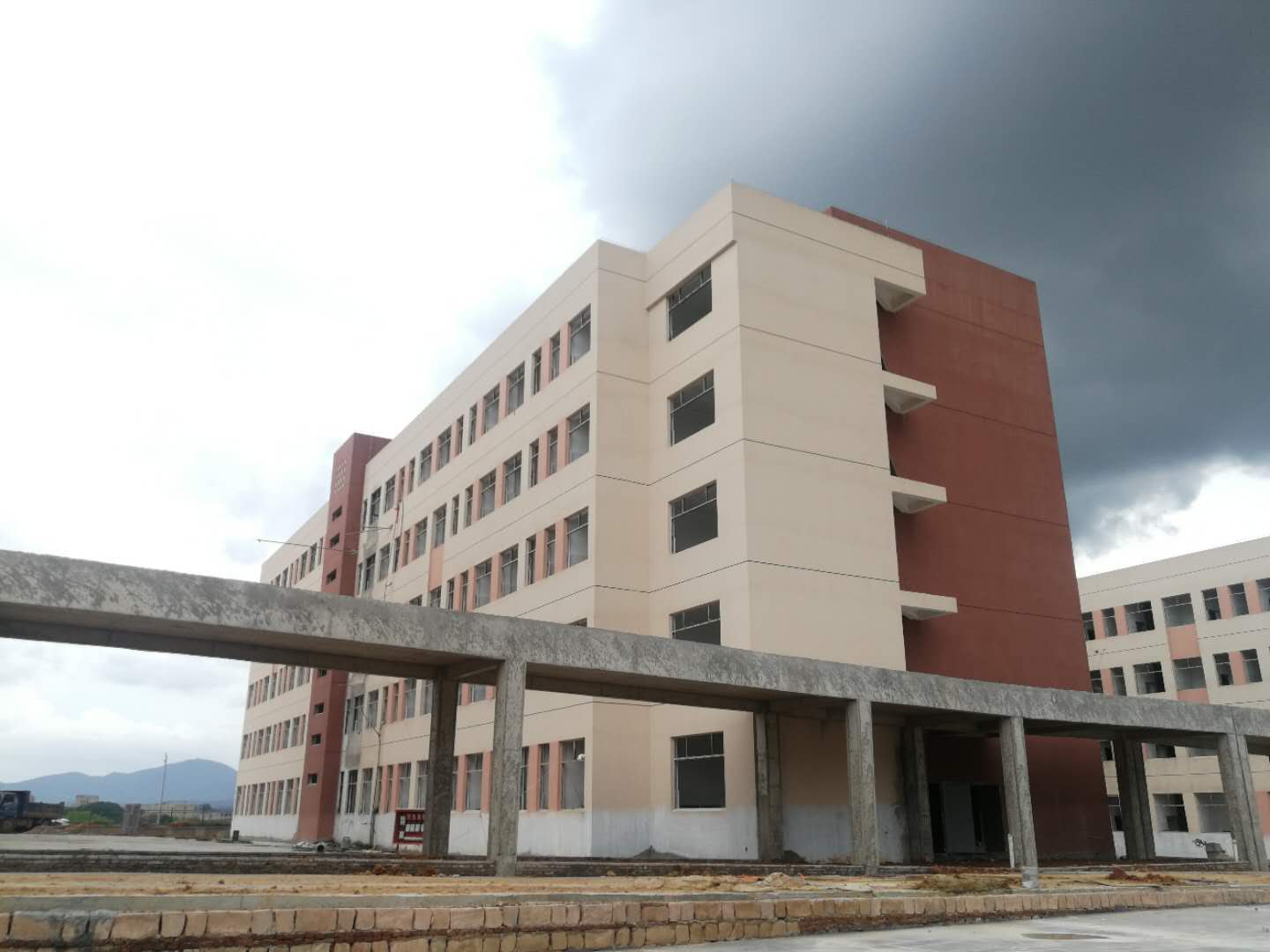

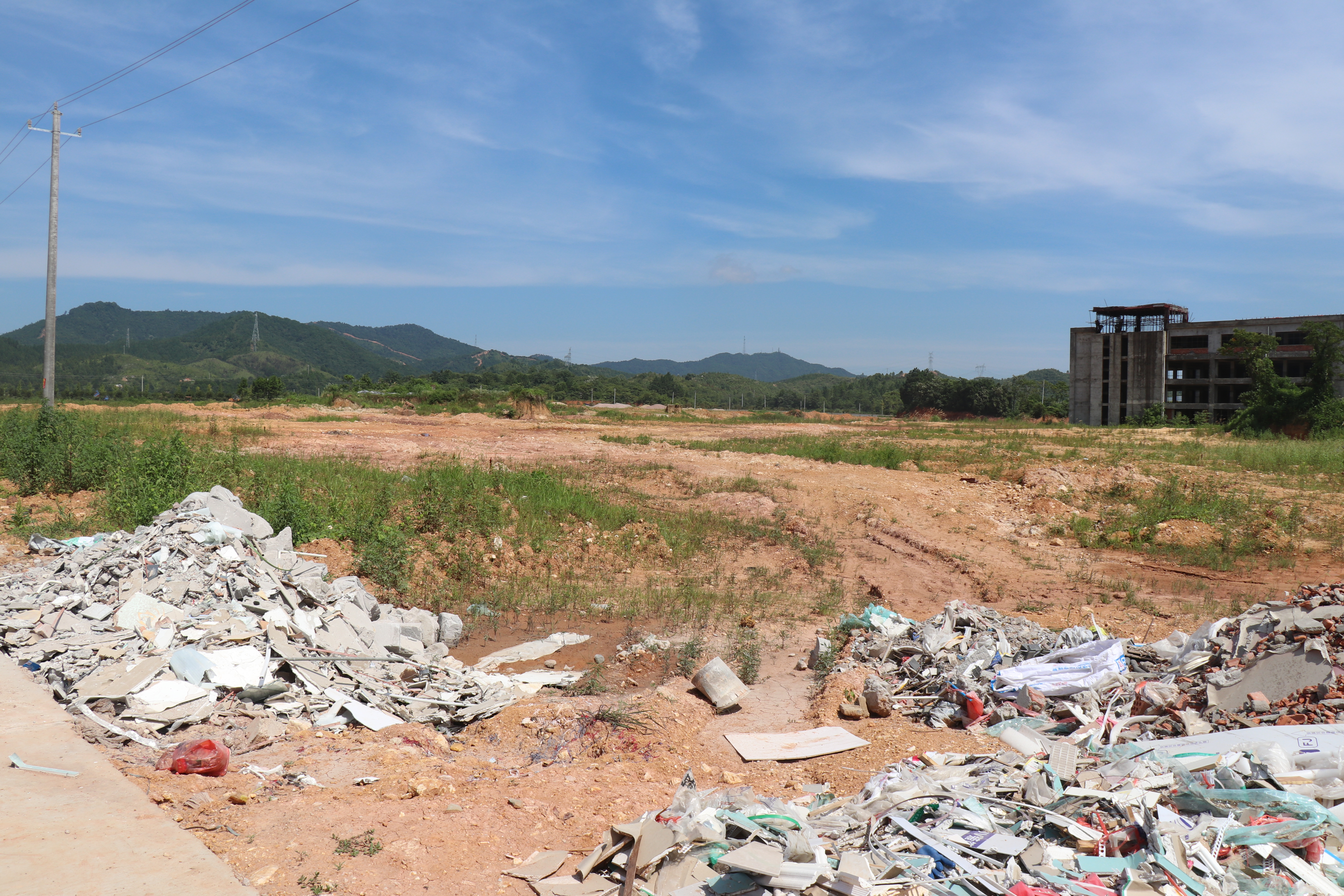

1.工业地产标准厂房13.12万平米,目前已完成规划方案设计、用地征收及报批工作,正在实施土方平整;
2. 政府代建标准厂房21.20万平米,正处于规划设计阶段;

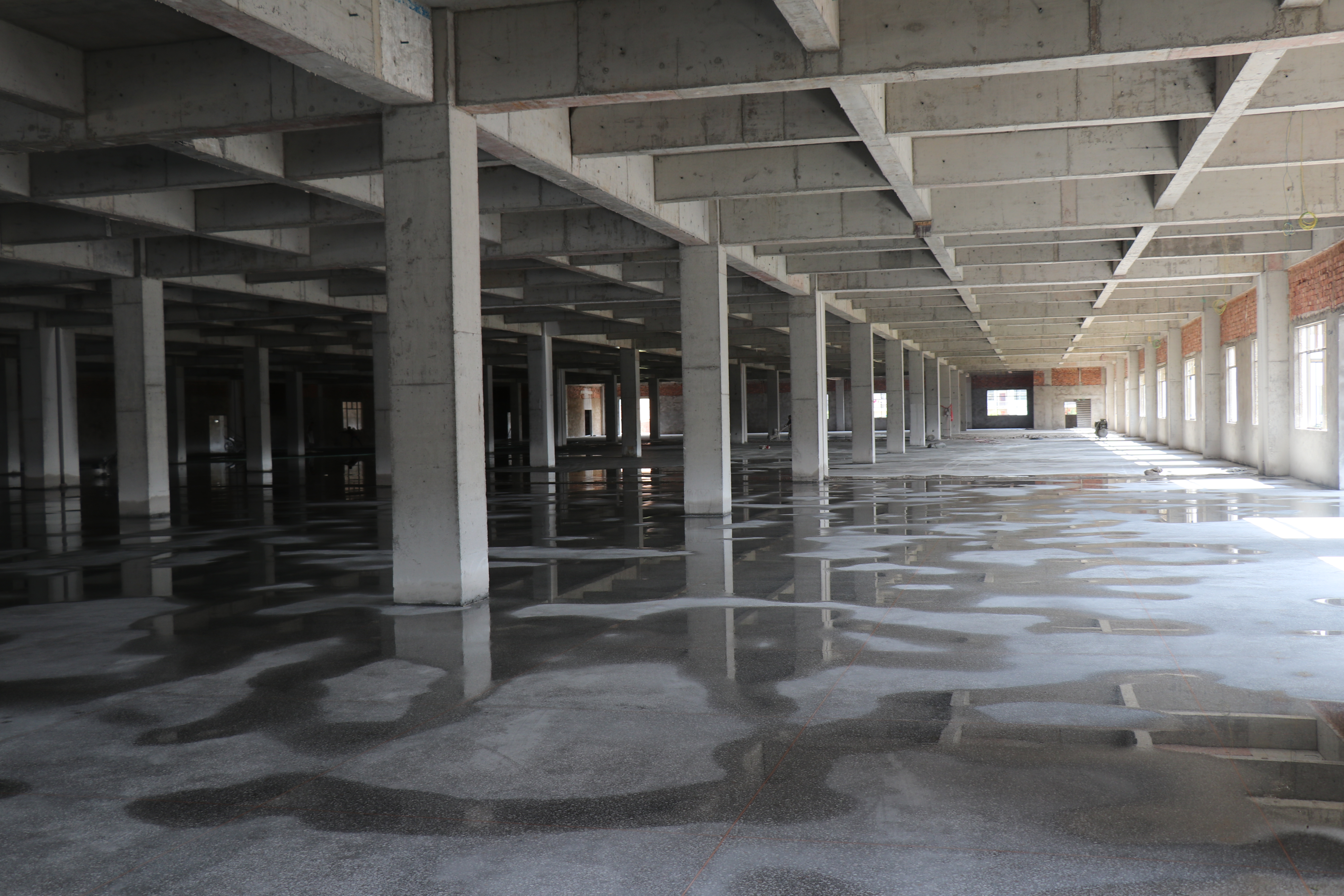

3.政府自建标准厂房60.82万平米,首期拟采用EPC模式建设,目前已完成可研评审,正在进行三通一平,勘察设计招标未开始
存在的困难和问题:
1.用地方面:因用地指标受限,土地缺口面积约510亩,其中:现代纺织产业园现代一路以东、现代三路以西、纺织四路以南、纺织一路以北地块,用地面积约310亩,凤巢工业园慰昌路以西、长江路以北地块,用地面积约200亩。
2.资金方面:除工业地产项目外,政府自建及代建总面积约85.67万平米,需建设资金约12亿元,资金缺口约10亿元
5、台州美新塑胶

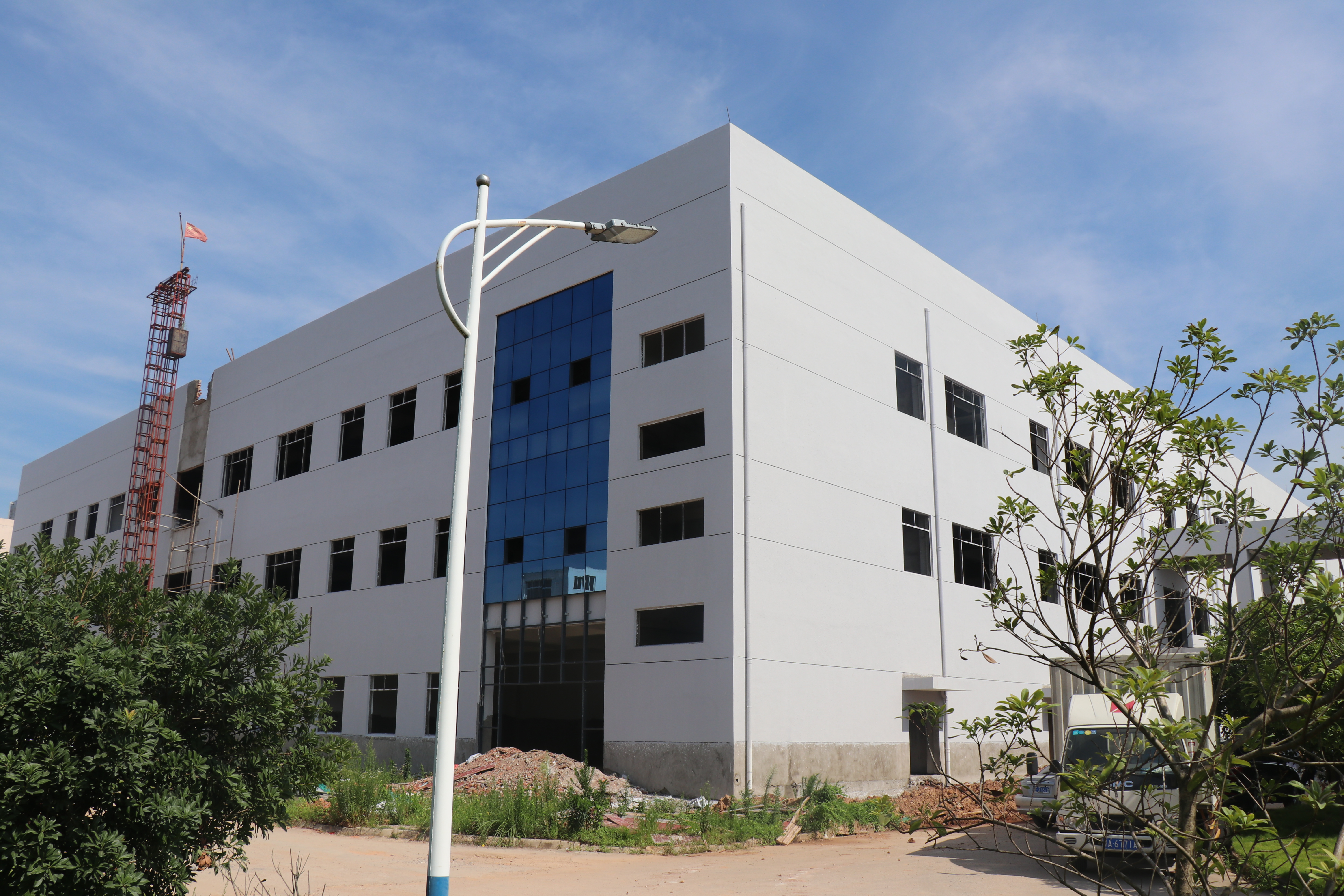

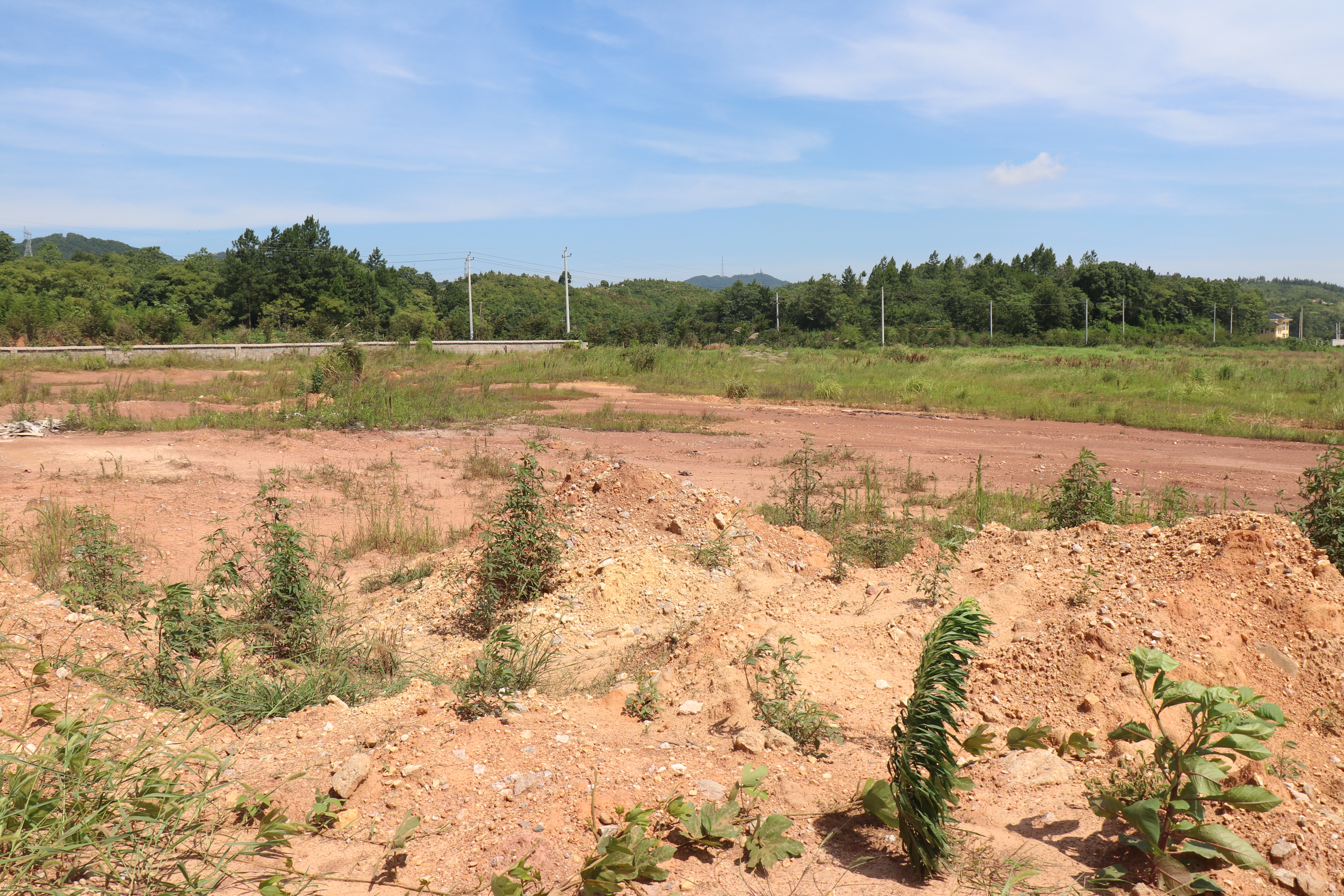

项目进展情况:正在进行三通一平
存在的问题和困难:厂区中有一条沟渠存在纠纷
6、万年芯微电子生产项目二期
项目进展情况:
1.浙江城乡设计院正在制作施工图;
2.设计方案已通过规划部门审批;
3.土方平整
存在的困难和问题:二期三期需用高品质、高稳定性用电,需拉专线供应
7、石墨烯生产项目
项目进展情况:正在办理公司注册,公司已准备好土地保证金
存在的困难和问题:
1.企业法人仍未落实;2.企业投资意愿不足
8、百世利新能源科技生产项目
项目进展情况:已完成项目立项,规划设计方案正在编制,项目已签约
存在的困难和问题:暂无
9、深圳天鹰兄弟无人机生产项目
项目进展情况:土方施工 ,前期工作已完成;
存在的困难和问题:土方量较大,园区正在逐步消化
10、国米文化生态园
项目进展情况:安装队已进场,厂区东侧主干道正在填土

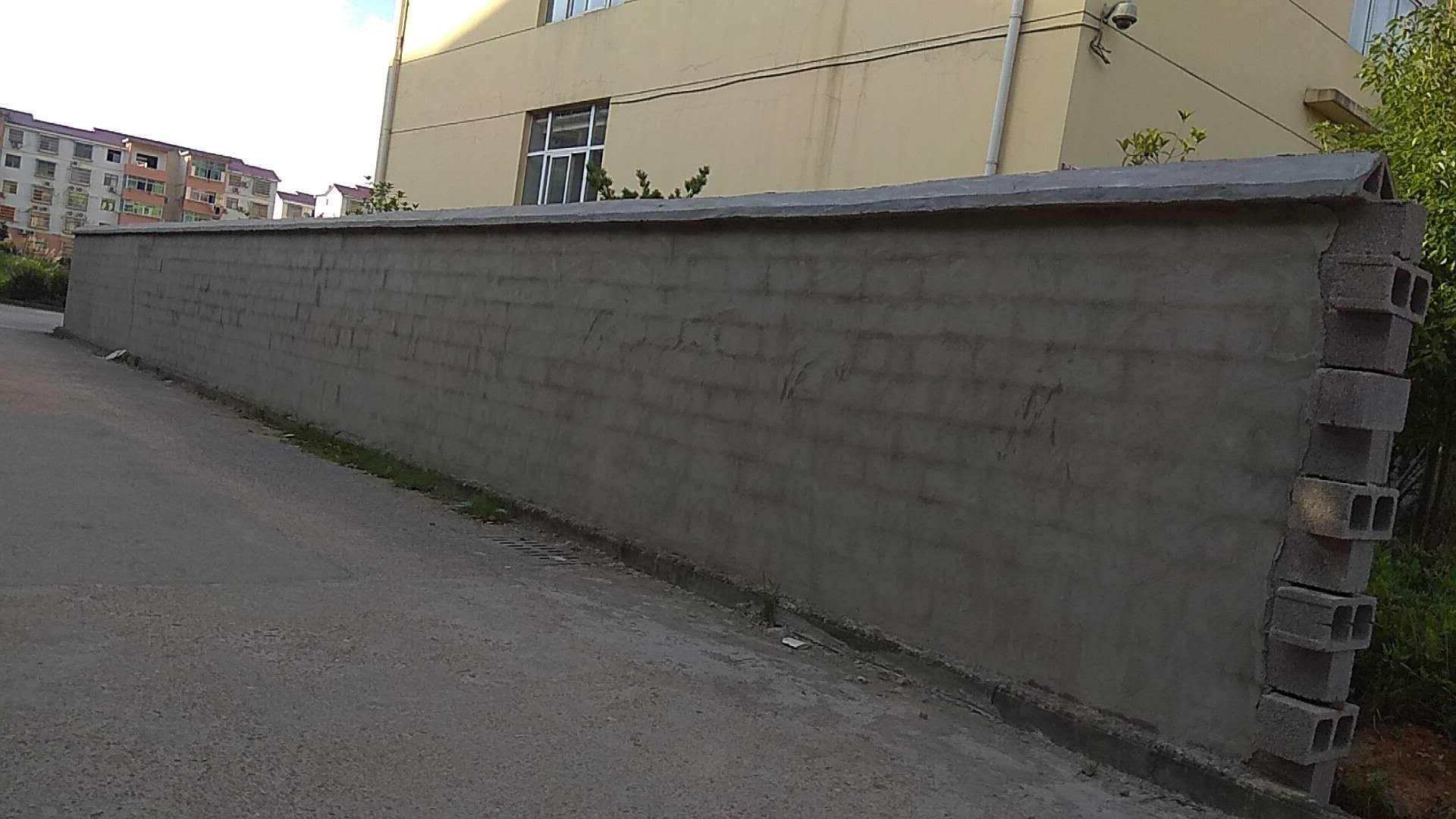

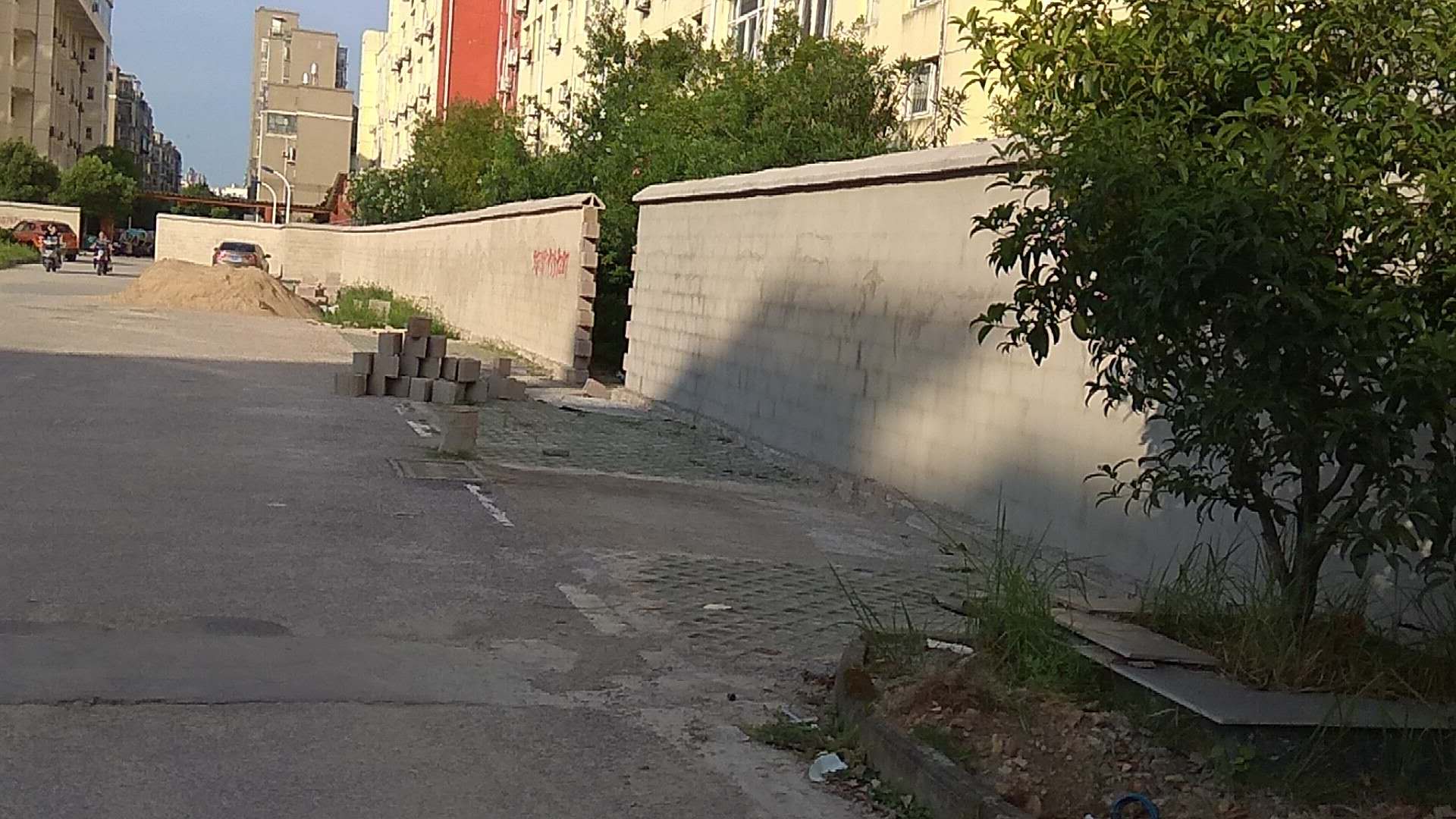

存在的困难和问题:规划红线内进场道路南侧厂门前做葡萄架的土地实际上并未征收,处于协商过程中,原因是15年的土地企业迟迟未使用;76亩土地补偿款未到位

11、万年青水泥厂异地技改(搬迁)
项目进展情况:林地报批已挂网,坟墓已全部迁移,土方工程已招标;
存在的困难和问题:11栋房屋已拆除2户,仍有9户未签订协议,鱼塘征收补偿正在洽谈
12、万年县人民医院(二期)项目
项目进展情况:围墙及施工便道基本完工,近期挂网招标
存在的困难和问题:暂无
13、六0小学总部校区、智慧校园信息管理中心

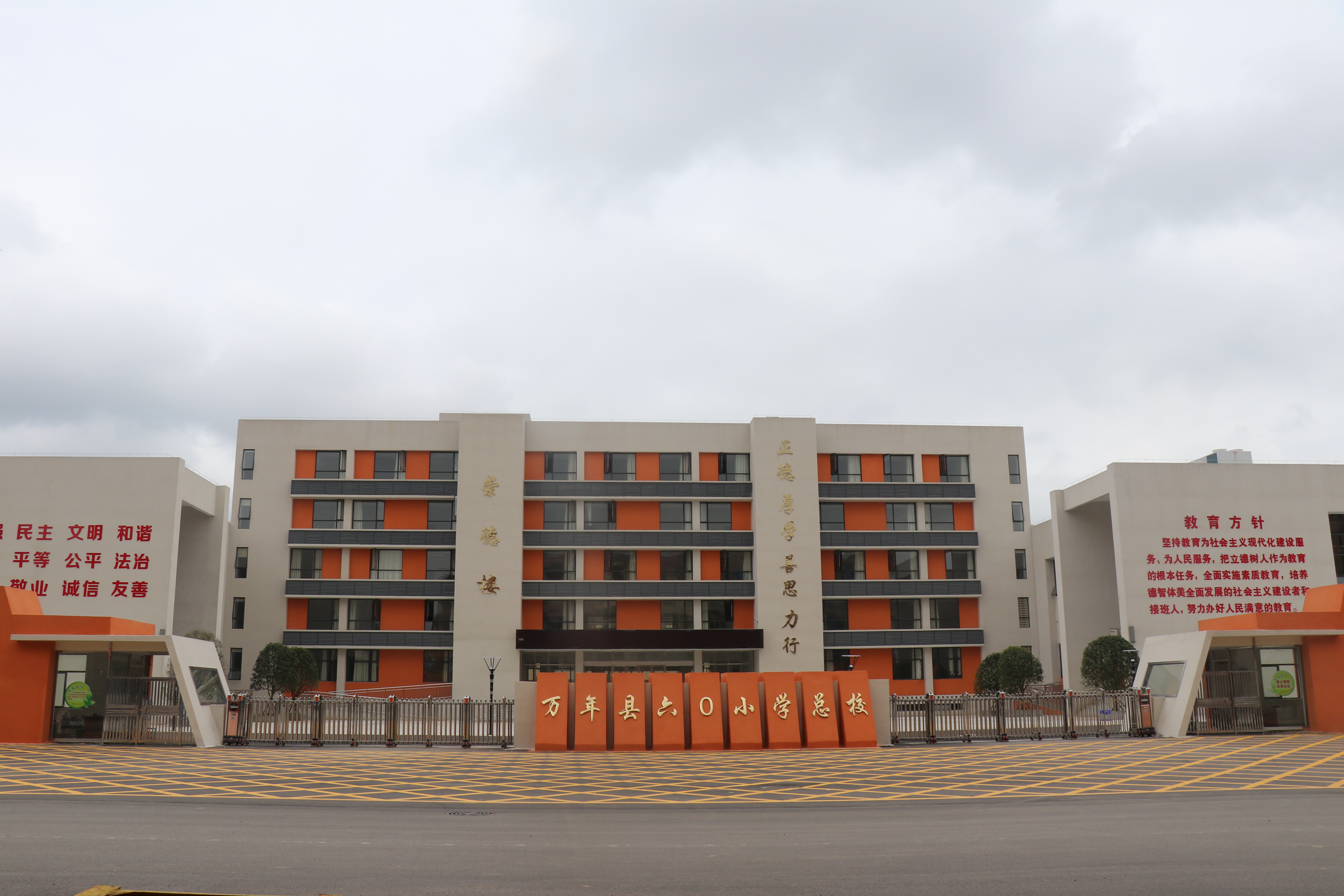

项目进展情况:项目基本完工,700多名学生已进入学校上课
存在的困难和问题:暂无
14、县城区完全中学(万年一中)建设项目

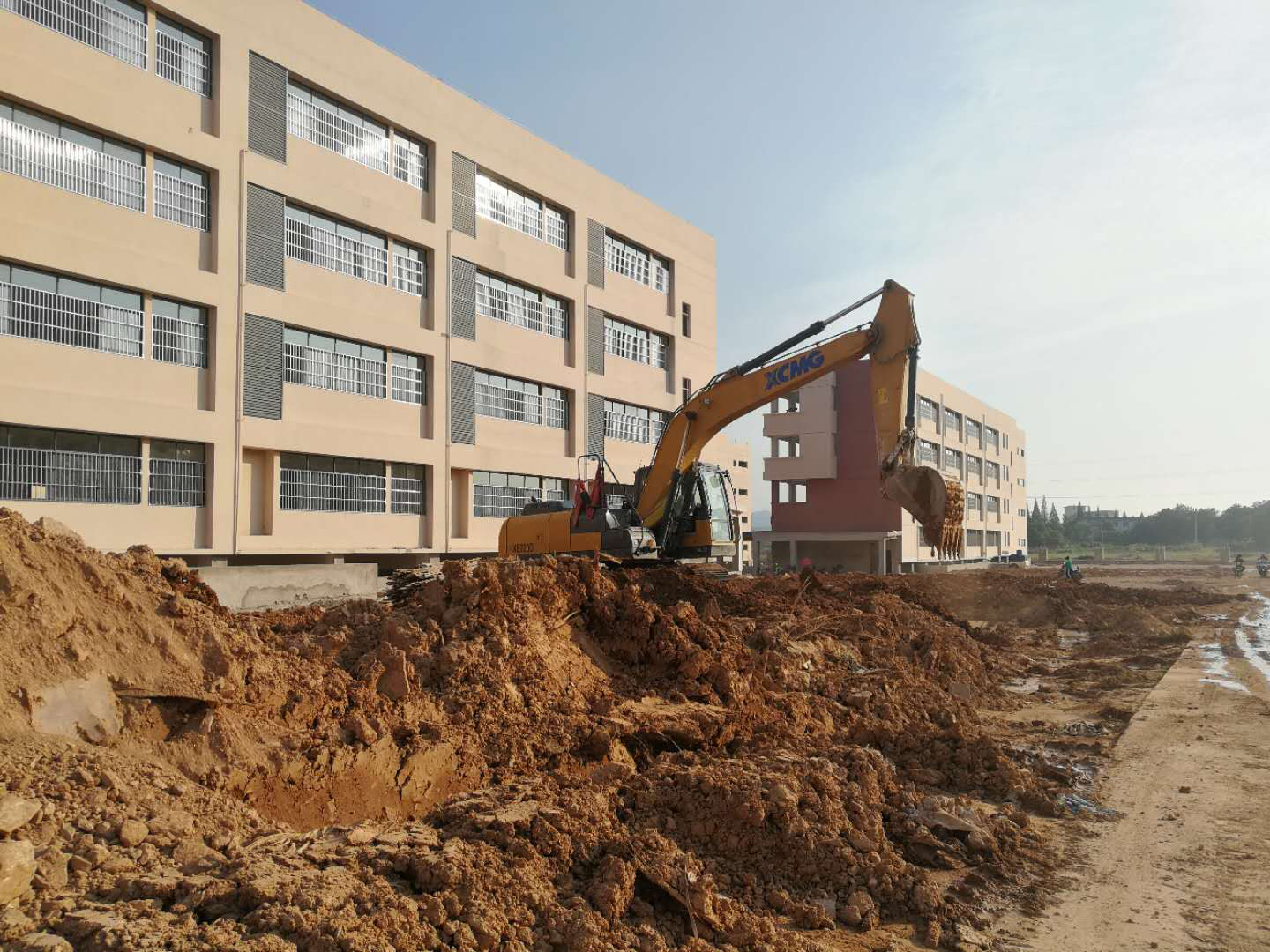

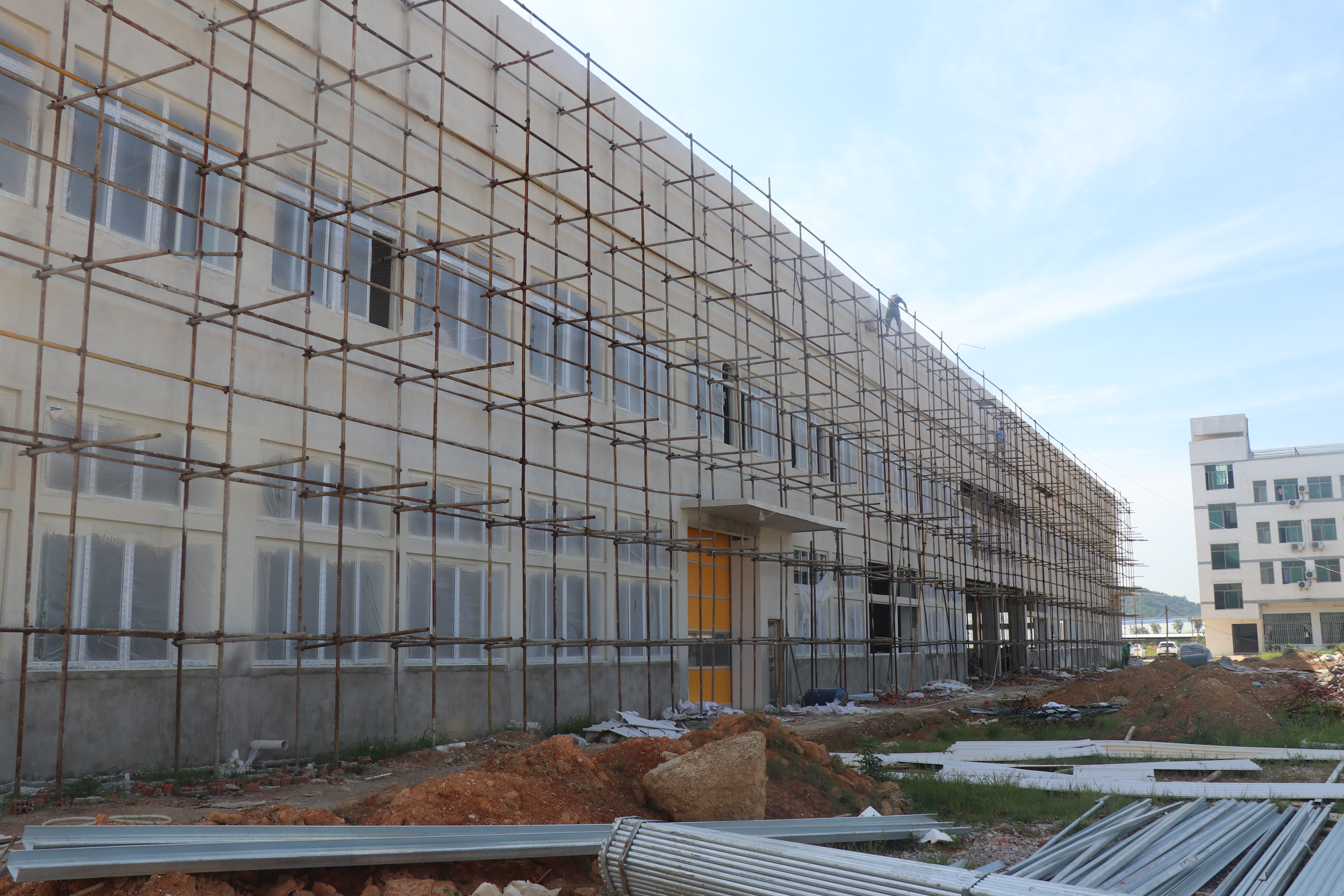

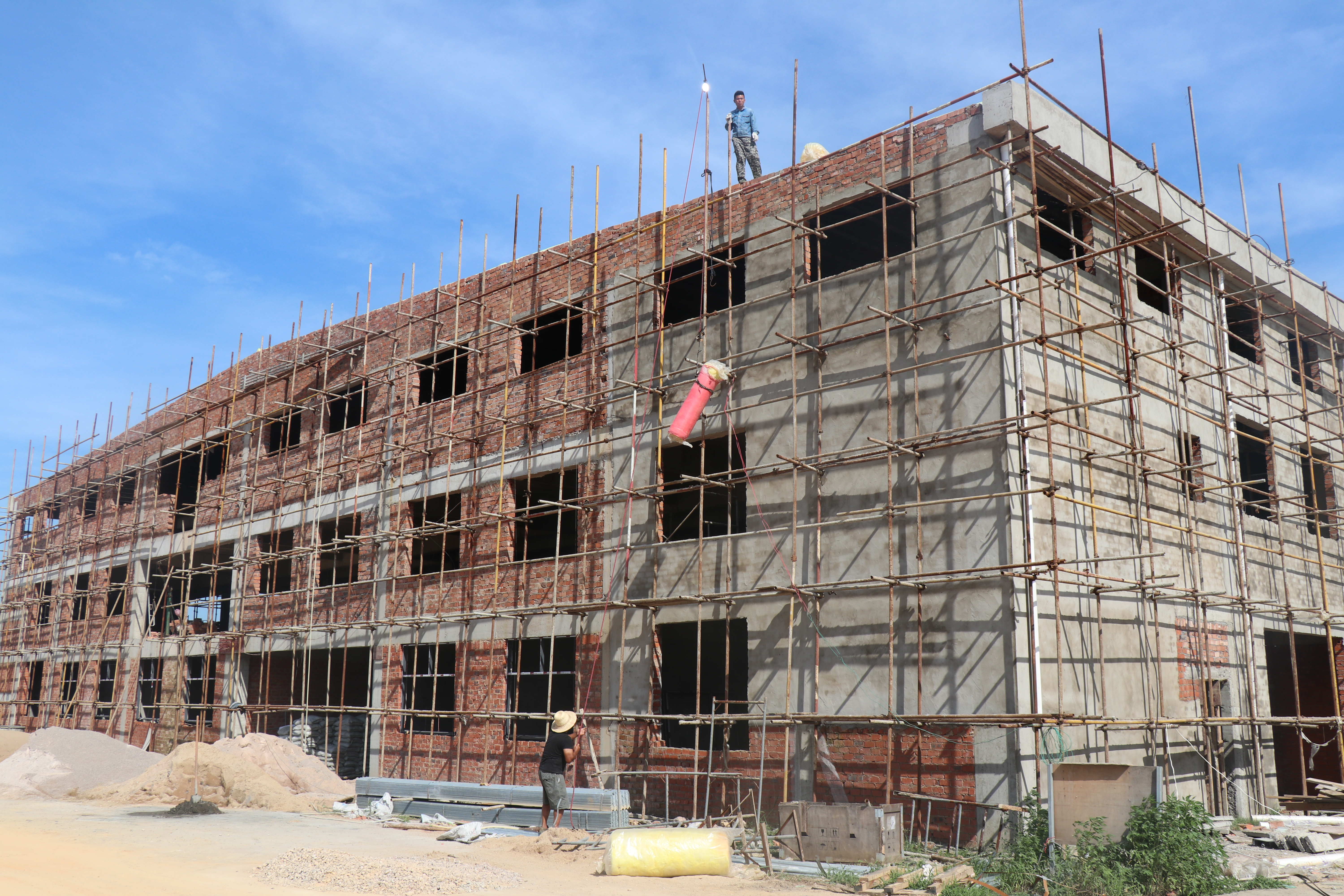

项目进展情况:宿舍楼后期扫尾,教学楼、行政楼装饰装修施工,多功能厅、风雨操场二次结构施工
存在的困难和问题:暂无
15、四季春电子
项目进展情况:仍在与投资商洽谈
存在的困难和问题:暂无
